工程变更的问题 变动,综合,单价

已解决  --    --  1个回答  次浏览0
分享微信 发送朋友 打印
提问人:73446782 - 泥土工 2级  举报
合同中关于变动的约定,如果合同工程清单中有相应综合单价,但因发包人要求出现质料变动的,则在原综合单价基础上只调解材差,且调差局部除税金外不计取其他用度。什么意思,在软件中该如何操纵?
最佳答案
楼层: 1
回答人:94957159 - 泥土工 2级 - 提交时间:2016/7/18 14:24:00  举报

合同中关于变动的约定,如果合同工程量清单中有相应综合单价,但因发包人要求出现质料变动的,则在原综合单价基础上只调解材差,且调差局部除税金外不计取其他用度。什么意思,在软件中该如何操纵?

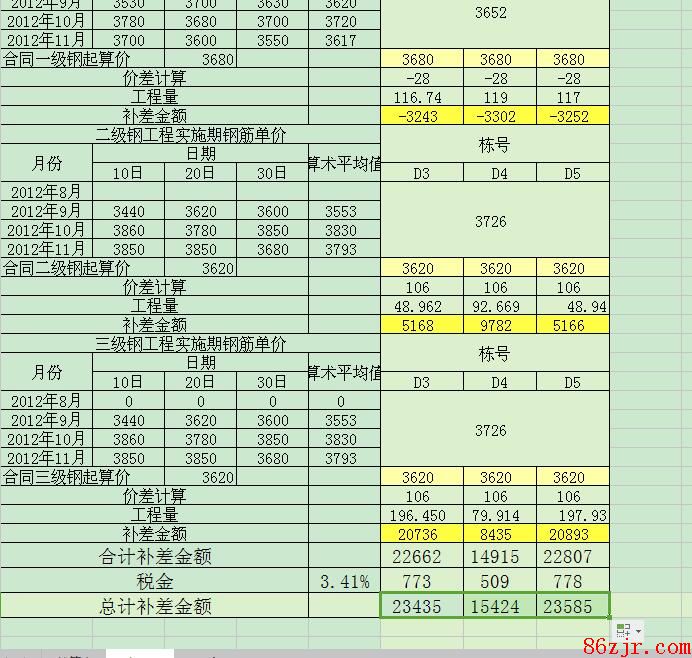

他这个就是和钢筋调差一个原理的,就是说因为质料有转变,综合单价不调解,只是调解质料的价格并计取税金,质料变动调差的不要在软件中处理了,单独做一个表格就可以了,如下图的钢筋调差表格

建筑问答网永远以提供国内外最新、最好、最快的造价专业资讯为目标






我要评论 好评次数 0   坏评次数 0
对最佳答案的评论

评论字数在200 字以内
  好评 坏评
共 1 条 普通回答
楼层: 2
回答人:77953089 - 泥土工 2级 - 提交时间:2016/7/18 18:54:00  举报
假设原材料价格是100.00元,材料变更后的价格是120.00元,税金费率是3.5%,那么价差调整就是:120.00-100.00=20.00元,然后税金:20.00*3.5%=0.70元。
