关于工程量超15%重新组价,具体实施困惑 施工,单位,提出

已解决  --    --  1个回答  次浏览0
分享微信 发送朋友 打印
提问人:87743275 - 泥土工 2级  举报
结算审计过程中,与施工单位对工程量超15%,对超出局部调价孕育产生一致一、施工单位认为,超15%价格调低,对甲方有力,应由甲方提出二、施工单位认为,甲方为在施工过程中此情况产生时未提出,现结算审计中已超出时效性,施工单位不接受调价申请请列位大神援助,施工单位认为是否合理?如合理有什么支撑依据?如一致理有什么反驳依据?
最佳答案
楼层: 1
回答人:60286078 - 泥土工 2级 - 提交时间:2016/6/6 21:54:00  举报

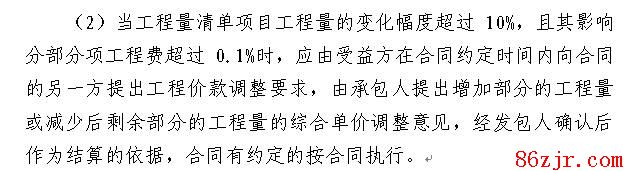

首先要看合同里有没有约定这个时间,如果没有约定,那施工单位是说法是一致理的。

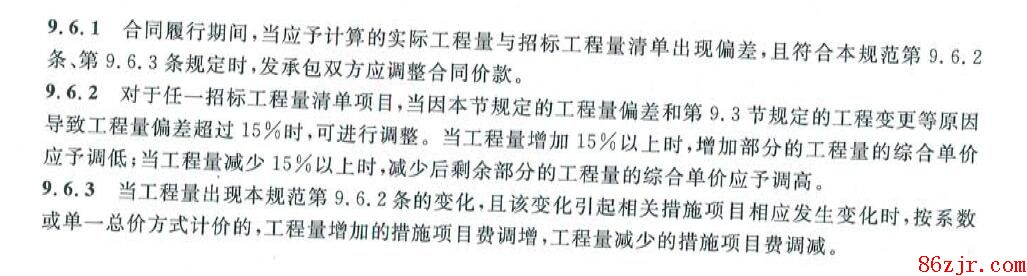

因为无论08清单、13清单、还是[苏建价(2009)40号文]都没有讲一定要在施工过程中提出调价申请,

况且个别认为在施工过程中提出来也不太现实,因为不克预见后来有没有设计变动或者特别再增减相同劳动内容啊。

你要反驳你就叫他把需要在施工过程中提出调价的依据拿给你看好了。


建筑问答网永远以提供国内外最新、最好、最快的造价专业资讯为目标





我要评论 好评次数 0   坏评次数 0
对最佳答案的评论

评论字数在200 字以内
  好评 坏评
共 1 条 普通回答
楼层: 2
回答人:64360287 - 泥土工 2级 - 提交时间:2016/6/7 3:59:00  举报
你的想法完全正确。
